Фото пресс-службы Правительства Забайкалья
(Окончание, начало в № 33)
Тема подготовки жилищно-коммунального хозяйства к осенне-зимнему периоду для Забайкальского края никогда не была формальной строчкой в отчетах ведомств. Суровый климат с сорокаградусными морозами не прощает ошибок или просроченных графиков. Каждый километр отремонтированных сетей, проверенный котел, каждая тонна завезенного угля — прямой залог жизнедеятельности сотен населенных пунктов региона.
Если в краевом центре основные усилия сосредоточены на ключевом энергетическом узле — Читинской ТЭЦ-1, а также на магистральных тепловых артериях города, то в районах края разворачивается своя, не менее напряженная, работа. Муниципальные округа Забайкалья — это сотни локальных котельных, тысячи километров сетей водо- и теплоснабжения, школы и больницы, функционирование которых в зимний период требует безупречной надежности. В наших климатических условиях готовность таких объектов к зиме должна быть не просто 100-процентная, а с запасом — 146%! И это рабочий минимум.
От тревожных 35% к плановым рубежам
Подготовка к отопительному сезону 2026-2027 годов стартовала сразу по завершении предыдущих холодов. Самая же активная ее фаза пришлась на летние месяцы. К концу июля 2026 года общая готовность коммунальной инфраструктуры Забайкальского края оценивалась профильным министерством и руководством региона на уровне 35%. Данная цифра отражала завершение первого, наиболее сложного, этапа — проведения гидравлических испытаний, дефектовки оборудования и формирования логистических цепочек по поставке материалов.
Губернатор Забайкальского края Александр Осипов, комментируя ход летних ремонтных работ, подчеркнул жесткий контроль за соблюдением графиков: «Отставаний нет, держим ритм. Мы не должны повторить ситуацию, которая случилась в начале этого года в суровые морозы. Регион обязан войти в отопительный сезон вовремя и без сбоев».
Уже к августу темпы работ выросли кратно. По обновленным данным Министерства ЖКХ, энергетики, цифровизации и связи Забайкальского края, суммарная готовность объектов ЖКХ в регионе достигла отметки в 60%. Финансовый фундамент кампании впечатляет: объемы инвестиций из регионального бюджета, средств муниципалитетов и собственных программ ресурсоснабжающих организаций превысили 1,1 миллиарда рублей.
Всего в общекраевой план подготовки вошло более 800 мероприятий. Этот масштабный документ был сформирован не на бумаге, а на основе скрупулезного анализа прохождения прошлого отопительного сезона. План охватывает ремонт 113 котлоагрегатов, более 25 километров тепловых сетей, около трех тысяч единиц насосного и вспомогательного оборудования, а также профилактику на более чем 900 котельных по всему краю.
Фактор Атамановки и точечные зоны риска
Поворотной точкой и главным стимулом для ужесточения контроля за ходом ремонтных работ стала авария, произошедшая 30 декабря 2025 года в поселке Атамановка. В тридцатиградусный мороз порыв на магистральном теплопроводе оставил без тепла и горячей воды 39 многоквартирных домов, в которых проживает более 2,5 тысячи человек, а также местную школу и два детских сада.

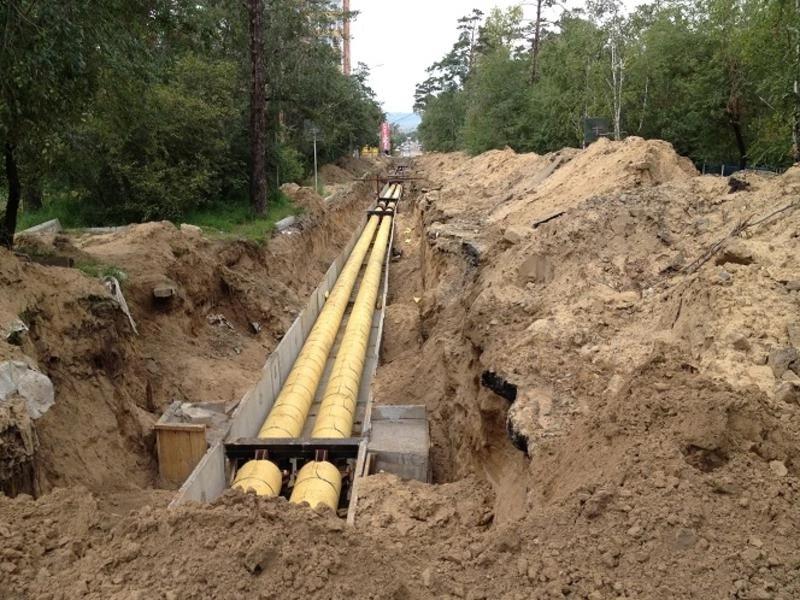

Этот инцидент наглядно показал, и лишний раз об этом стоит напомнить, что поверхностный ремонт и «латание дыр» на критических направлениях недопустимы. Сегодня Атамановка находится под персональным оперативным контролем краевого МинЖКХ. В рамках подготовки к новому сезону на аварийном участке велась полная замена 100-метрового отрезка труб магистральной сети диаметром 426 мм. Подрядные организации провели опрессовку и комплексную промывку внутридомовых систем. Главная задача — войти в зиму с обновленным узлом, исключающим любые риски повторения ЧС.
Муниципальный срез: лидеры, масштабные объемы и глубинка
Ситуация в муниципальных округах края неоднородна и зависит как от степени износа коммунальных сетей, так и от активности местных администраций и ресурсоснабжающих организаций.
Одним из положительных примеров комплексного подхода к модернизации инфраструктуры стал Петровск-Забайкальский муниципальный округ. Районный план подготовки включает в себя 61 крупное мероприятие, а общий объем финансирования составляет 84,6 миллиона рублей. Примечательно, что свыше 47,7 миллиона рублей из этой суммы — собственные средства ресурсоснабжающих организаций, инвестируемые в обновление собственного фонда.
В рамках подготовки к зиме в округе приводятся в порядок 38 котельных (из них 27 располагаются в сельских поселениях и 11 — в самом Петровске-Забайкальском). Комплексный ремонт затронул не только тепловые артерии, но и системы водоснабжения и водоотведения — осуществляется замена более полукилометра сетей холодного водоснабжения, прокладка труб в защитные лотки, а также реконструкция аварийного участка теплотрассы в селе Малета.
В Дульдургинском округе подготовка к отопительному сезону подошла к итоговой стадии одной из первых в крае. На объекты было выделено свыше 18 миллионов рублей, а общая готовность коммунального хозяйства к августу превысила 90%.
Заместитель председателя Правительства Забайкальского края — министр ЖКХ, энергетики, цифровизации и связи Андрей Чибисов дал оценку ходу работ и логистическим рискам: «Ремонты идут в соответствии с согласованными план-графиками. Да, есть незначительные задержки, связанные с логистикой и движением спецтехники, но все эти вопросы решаются в ручном режиме. Никаких переносов сроков по завершению работ до начала отопительного сезона не будет».
О ходе работ на местах отчитался и.о. министра ЖКХ края Владимир Климентовский. Он особо отметил высокое качество подготовки в Дульдурге: «В Дульдургинском округе работы ведутся в строгом соответствии с графиком. На объектах теплоснабжения уже полностью смонтирована трубная часть, проведены гидравлические испытания, перекрыты лотки и выполнена их гидроизоляция. Подрядчикам остается завершить нанесение верхнего защитного слоя, и округ будет полностью готов к подаче тепла».
Не менее важные точечные работы прошли и в других муниципальных образованиях. Так, в с. Нижний Цасучей полностью завершен капитальный ремонт системы теплоснабжения ключевой котельной на улице Мира, снабжающей теплом жилой сектор и социальные объекты.
В пгт Дровяная, а также в Борзинском и Оловяннинском округах выездные комиссии краевого МинЖКХ продолжают практически в круглосуточном режиме курировать ремонт котельного оборудования, замену насосных групп и перекладку наиболее ветхих отрезков теплосетей.
Краснокаменск
Подготовка к зиме — это не только трубы и котлы в подвалах, но и комфорт в образовательных и медицинских учреждениях. Ярким примером модернизации социальной сферы стал Краснокаменский округ.

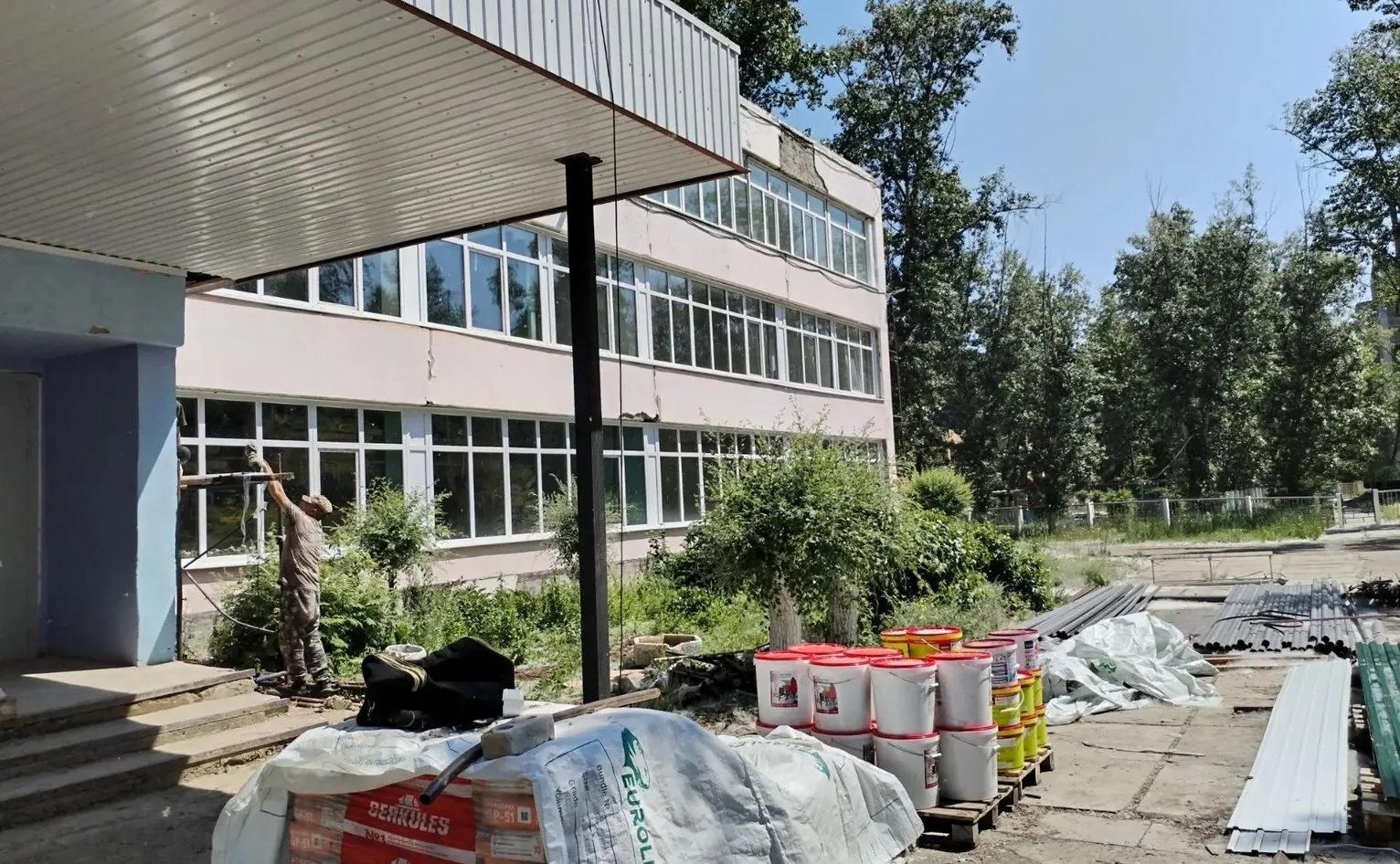

Впервые за 40 лет в районах края стартовали масштабные капитальные ремонты школ. В краснокаменских школах № 4 и 7, а также в Целиннинской средней школе ремонтные бригады полностью заменили системы отопления, обновили электрические сети, установили новые энергосберегающие оконные блоки и провели отделку помещений. Обновленные инженерные коммуникации гарантируют, что в учебных классах будет сохраняться нормативный тепловой режим даже в самые суровые забайкальские морозы.
Все преодолеем
Летняя ремонтная кампания 2026 года в Забайкальском крае проходила в сложных экономико-логистических условиях. В июле регион столкнулся с дефицитом моторного топлива, что оказало косвенное влияние на работу строительной и специальной техники подрядных организаций. На отдельных объектах фиксировались временные задержки, связанные с доставкой материалов и выездом спецтехники на линии.
Однако благодаря оперативному вмешательству Правительства Забайкальского края и Министерства энергетики РФ ситуацию удалось быстро стабилизировать. В регион были направлены дополнительные объемы бензина и дизельного топлива (в общей сложности более 23 тысяч тонн), а ключевые объемы горюче-смазочных материалов были целевым образом перераспределены в отдаленные районы — Калганский, Шелопугинский, Газимуро-Заводский и Ононский.
Что касается непосредственно котельного топлива — угля и мазута, то формирование нормативных запасов на складах ресурсоснабжающих организаций в округах идет в соответствии с графиками. Задача муниципальных властей — обеспечить 100-процентный нормативный запас топлива на котельных к моменту старта отопительного сезона.
Итоги и перспективы: проверка холодом
Все основные ремонтные и строительные работы на тепловых сетях и источниках теплоснабжения в муниципальных округах Забайкалья должны быть завершены, а ордера закрыты до конца августа. Первая половина сентября традиционно отводится под контрольные проверочные запуски, наладку гидравлических режимов и получение паспортов готовности муниципалитетов.
Главный вывод подготовительной кампании 2026 года очевиден: регион извлек уроки из прошлых аварийных ситуаций и подошел к подготовке к новому отопительному сезону системно. Совместные усилия краевых властей, муниципальных администраций и ресурсоснабжающих организаций позволяют рассчитывать на то, что забайкальские поселки и города встретят надвигающиеся холода во всеоружии, а тепло и свет в домах жителей будут обеспечиваться бесперебойно.
Стас МАМИН
